ХРМК приступила к масштабному капитальному ремонту энергоблока №2 Нерюнгринской ГРЭС
23 апреля 2026
В рамках реализации инвестиционной и ремонтной программ АО «ДГК» (входит в Группу РусГидро) работники АО «ХРМК» приступили к ключевым этапам капитального ремонта энергоблока № 2 Нерюнгринской ГРЭС. Работы ведутся в соответствии с графиком подготовки к следующему осенне-зимнему периоду.

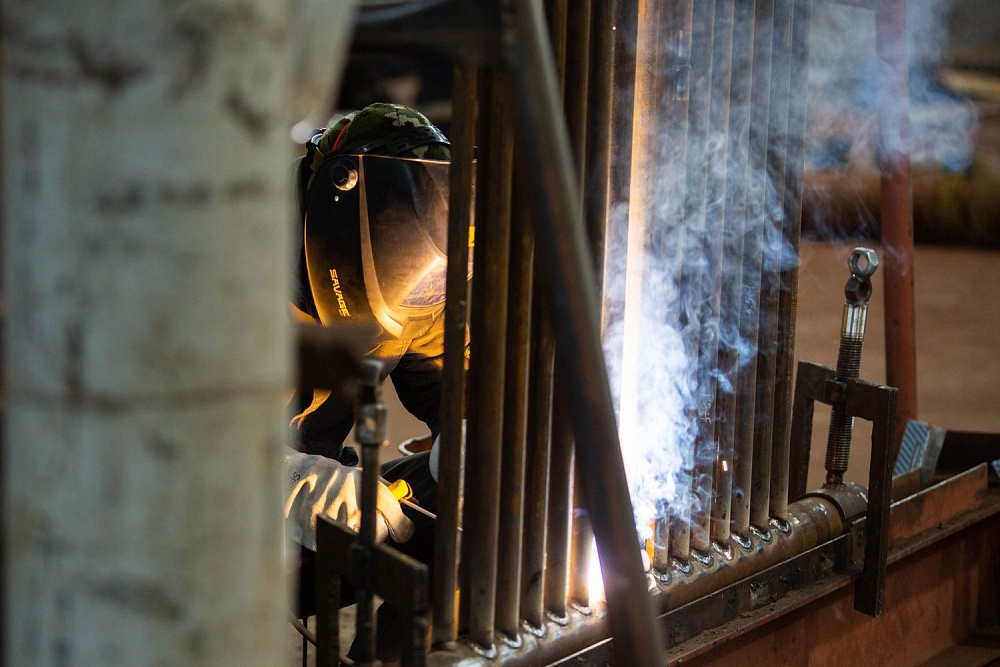

Основные объемы работ специалистов сосредоточены на котлоагрегате № 2. Выполняется комплекс мероприятий, существенно расширяющий типовой ремонт: замена газоходов от трубчатого воздухоподогревателя и регенеративного воздухоподогревателя до электрофильтров, замена компенсаторов газоходов от дымососов ДС-2А, Б до дымовой трубы. Кроме того, проводятся замены коробов первичного воздуха трубчатого воздухоподогревателя и молотковых мельниц, коробов вторичного воздуха к горелкам № 5, 6, 7, 8, а также гибов главного паропровода.
Общий объем замены металла на сверхтиповых работах по котельному оборудованию составит свыше 140 тонн.
На турбоагрегате № 2 энергетики производят замену гибов с проведением термообработки следующего оборудования: отводов пара регенеративной системы подогрева (ПНД-3, ПНД-4), паровпускных и пароперепускных труб цилиндра среднего давления турбинной установки, редукционно-охладительной установки (РОУ, БРОУ), пароперегревателя холодного промперегрева (ХПП).
Общий объем замены металла на сверхтиповых работах по турбинному оборудованию составит свыше 30 тонн.
Сотрудники ХРМК продолжают начатую в 2025 году замену опорно-подвесной системы (ОПС). В 2026 году будет выполнена замена ОПС трубопровода греющего пара к деаэратору, питательного трубопровода паропровода ХПП. Запланирована замена электродвигателя конденсатного электронасоса.
В стадии реализации электромонтажные работы по типовому ремонту электрооборудования котельного и турбинного агрегатов, сети освещения котельного и турбинного отделений Нерюнгринской ГРЭС. Работы ведутся с апреля по сентябрь 2026 года.
«Нерюнгринская ГРЭС - ключевой центр нагрузок энергосистемы региона. Наша задача — не просто выполнить ремонт, а обеспечить ресурс оборудования на максимальный срок. Объем замены металла на котле и турбине в этом году — один из самых высоких за последние периоды», — прокомментировал Александр Абдулманов, директор филиала «Нерюнгриэнергоремонт» АО «ХРМК».
