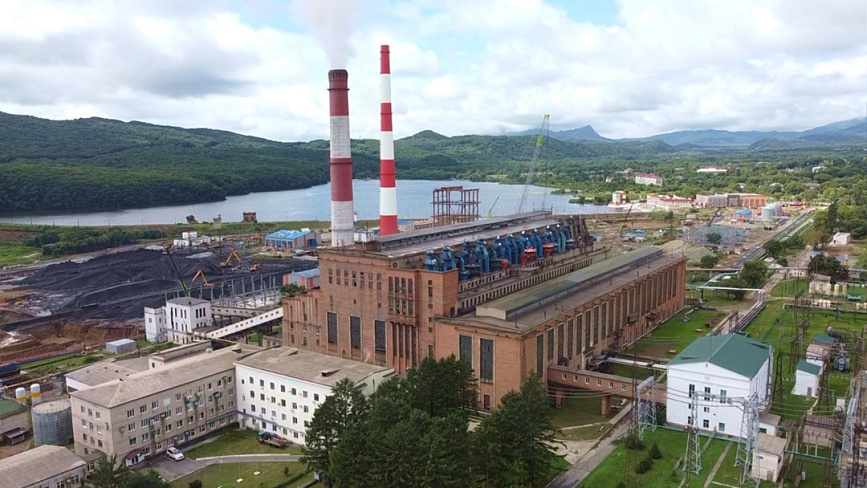

ХРМК обеспечивает подготовку Партизанской ГРЭС к осенне-зимнему периоду 2026–2027 годов
26 мая 2026
АО «Хабаровская ремонтно-монтажная компания» (входит в Группу РусГидро) ремонтирует оборудование Партизанской ГРЭС в рамках подготовки к осенне-зимнему периоду 2026–2027 годов. Запланировано выполнить пять ремонтов на котельном оборудовании и работы на двух турбоагрегатах.
Главная цель ремонтной кампании – пройти осенне-зимний период без сбоев при максимальных нагрузках. Благодаря плановым ремонтам снижаются риски нештатных ситуаций и улучшаются технико-экономические показатели оборудования. Согласно графика, в настоящее время основные работы окончены на котле № 4, проводятся завершающие работы по обмуровке, изоляции, и уборке рабочих мест. На котле № 2 также обеспечивается полный комплекс запланированных мероприятий, – отметил Михаил Бабушкин, директор СП «Филиал «Приморский» АО «ХРМК».
На котлоагрегате № 4 специалистами выполняются ремонт обмуровки заднего экрана, установка опалубки прохода труб к малому барабану, а также ремонт тепловой изоляции аварийного слива, рециркуляции и питательного трубопровода продувки пароперегревателя.
На котлоагрегате № 2, ремонтируемом до конца мая 2026 года, проводится ремонт шаровых барабанных мельниц, мельниц-вентиляторов, шнеков и дробилок гидравлической загрузочной установки. Одновременно выполняются экспертиза промышленной безопасности и техническое обслуживание тягодутьевых механизмов.
Завершен ремонт на турбоагрегате № 2 - специалисты ХРМК провели ревизию подшипников, валоповоротного устройства и системы регулирования, а также техническое обслуживание вспомогательного оборудования.
